Soluciones de correas industriales para aplicaciones exigentes

Fabricante de cintas transportadoras para ambientes húmedos destinadas a puertos, plantas de lavado e instalaciones de reciclaje.

  • Introducción del producto
Posted by SINOCONVE On Nov 18 2026

Fabricante de cintas transportadoras para ambientes húmedos destinadas a puertos, plantas de lavado e instalaciones de reciclaje.

Fabricante de cintas transportadoras para ambientes húmedos destinadas a puertos, plantas de lavado e instalaciones de reciclaje.

Un proyecto de cinta transportadora para ambientes húmedos rara vez se limita a solicitar una "cinta resistente al agua". En una terminal portuaria, una planta de lavado o una instalación de reciclaje, el agua altera varios aspectos del sistema de transporte simultáneamente. El material se vuelve más pesado o adhesivo, se acumulan partículas finas en el lado de retorno, la tracción de las poleas puede volverse menos predecible y los bordes o cubiertas dañados de la cinta pueden exponer la estructura a la humedad prolongada.

Para los equipos de compras de proyectos, el mayor riesgo suele ser la incertidumbre en las especificaciones. Un presupuesto basado únicamente en el ancho, la longitud y el número de capas de la correa puede parecer completo, pero no define las condiciones reales de uso en húmedo. Esto se agrava cuando un proyecto requiere correas de diferentes tamaños, entregas por lotes, rollos de repuesto, documentos de inspección y embalaje para exportación.

Esta guía explica qué deben definir los compradores en una solicitud de cotización, cómo evaluar a un fabricante de cintas transportadoras para ambientes húmedos y qué pruebas deben revisar antes de aprobar la producción.

Respuesta rápida: Para aplicaciones de transporte en húmedo, no califique a un proveedor basándose únicamente en una declaración genérica de "resistencia al agua". Defina el material y la exposición al agua, la abrasión y la contaminación, la geometría del transportador, la construcción de la banda, el empalme, el método de limpieza y los requisitos de aceptación. Luego, verifique si la fábrica puede fabricar, probar, documentar, embalar y entregar la lista de materiales completa del proyecto de manera consistente.

1. ¿Por qué los proyectos de transporte en húmedo requieren un enfoque de adquisición diferente?

El agua en sí misma es solo una parte de las condiciones de operación. La pregunta de ingeniería más relevante es qué sucede cuando el agua interactúa con el material transportado, la superficie de la cinta, la carcasa, el empalme, las poleas, los limpiadores y el sistema de retorno.

Las investigaciones sobre cintas transportadoras reforzadas con textiles han demostrado que la humedad puede penetrar en la estructura de la cinta y que la carcasa textil es más sensible a la entrada de agua que la cubierta de caucho. En términos prácticos de adquisición, esto hace que la integridad de la cubierta, el estado de los bordes, la adhesión y la calidad de las uniones sean factores importantes cuando una cinta va a estar expuesta a la humedad durante largos periodos.

cita

El material húmedo a granel puede generar otro problema: el arrastre. La arcilla, los finos, el lodo, los agregados lavados y los residuos de reciclaje mixtos pueden adherirse a la superficie de transporte y regresar por debajo de la cinta transportadora. Esto puede provocar la acumulación de material en los rodillos y las poleas, mayor trabajo de limpieza y problemas de alineación. Un compuesto para la cinta no puede corregir un ajuste deficiente del rascador ni un punto de transferencia mal diseñado, por lo que es necesario considerar conjuntamente la selección de la cinta y el estado de la cinta transportadora.

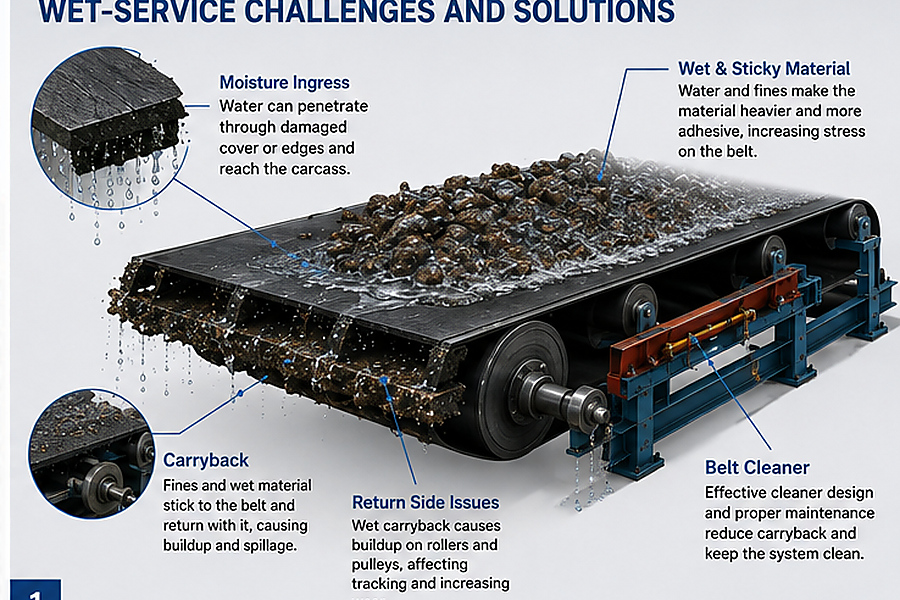

Diagrama de la cinta transportadora para servicio húmedo que muestra la entrada de humedad, el transporte de retorno, el lado de retorno y el limpiador de la cinta.

Condiciones de funcionamiento Riesgo de Adquisiciones Implicación de la especificación
Exposición continua al agua La humedad puede aprovecharse de las cubiertas dañadas, los bordes o las zonas de empalme. Revisar la construcción de la correa, la integridad de la cubierta, la adhesión y los requisitos de empalme.
finos abrasivos húmedos El desgaste de la cubierta y el arrastre de material pueden ocurrir simultáneamente. Defina las características del material, la resistencia a la abrasión y el sistema de limpieza.
Arcilla pegajosa o lodo La liberación del material y la acumulación en el lado de retorno se vuelven importantes. Analizar el comportamiento de la superficie, los productos de limpieza, el diseño de la transferencia y el acceso para el mantenimiento.
Contaminación por petróleo o productos químicos Una cubierta de uso general puede no coincidir con la exposición. Identifique el contaminante en lugar de especificar únicamente "servicio húmedo".
Transporte húmedo inclinado El material puede resbalar o enrollarse. Confirme la inclinación, el comportamiento del material y si se necesita una construcción con patrón o con tacos.

2. Los puertos, las plantas de lavado y las instalaciones de reciclaje no tienen la misma carga de trabajo en húmedo.

2.1 Puertos y terminales de materiales a granel

Las cintas transportadoras portuarias pueden combinar humedad con alto volumen de carga, largas jornadas de funcionamiento, exposición al aire libre y recorridos extensos. Pueden presentarse lluvia, humedad costera y carga a granel húmeda, pero la cinta transportadora adecuada dependerá del tipo de carga y del diseño de la cinta.

Para un proyecto de terminal, el departamento de compras debe confirmar si la cinta transportadora maneja carbón, mineral, áridos, fertilizantes u otro material; si el material suele estar seco, húmedo o saturado; y si existe la posibilidad de contaminación por aceites o productos químicos. Las cintas transportadoras largas también hacen que la resistencia, el comportamiento a la elongación, el diseño de las uniones y la planificación de la sustitución sean factores más importantes que una simple descripción genérica de la cubierta.

Si se va a reemplazar una instalación existente, envíe las especificaciones de la correa antigua junto con fotos de la falla. Los daños en los bordes, la pérdida de la cubierta, la separación de las uniones, las grietas y los patrones de desgaste anormales brindan información útil que un código de modelo por sí solo no puede mostrar.

2.2 Plantas de lavado y procesamiento en húmedo

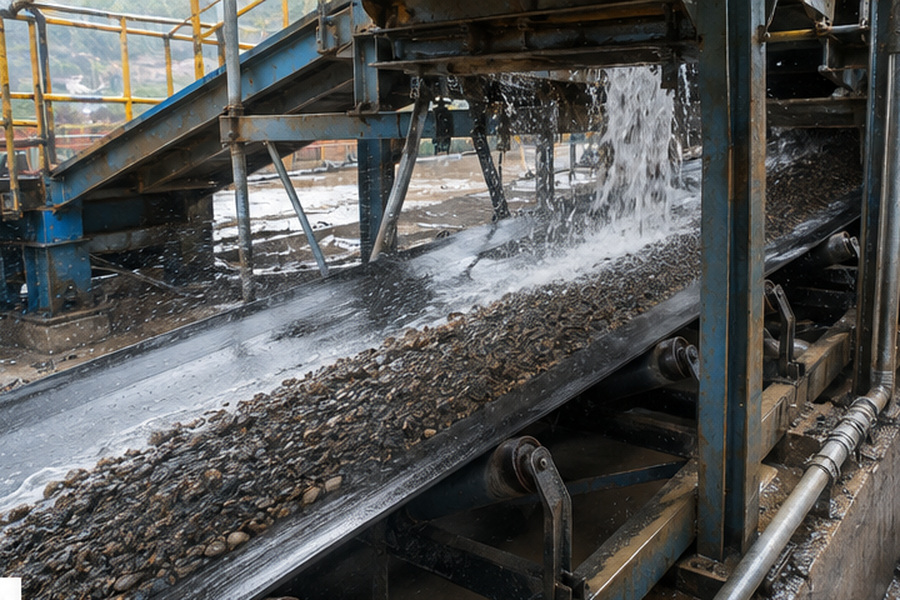

Transportador de planta de lavado de áridos húmedos que maneja material abrasivo saturado de agua

Los procesos de lavado de áridos, arena, minerales y otros materiales pueden exponer una cinta transportadora tanto al agua como a partículas abrasivas finas. Además, el material saturado puede comportarse de manera diferente en el punto de carga y descarga en comparación con el mismo material seco.

Por lo tanto, la solicitud de cotización debe indicar la posición de la cinta transportadora en el proceso. Una cinta transportadora de alimentación antes del lavado, una cinta de descarga de deshidratación y una cinta transportadora que transporta finos húmedos pueden requerir atención diferente, incluso cuando sus dimensiones son similares.

Los compradores también deben examinar el arrastre de material y la limpieza. Si la cinta transportadora actual regresa con una capa de partículas finas, simplemente comprar una cubierta más gruesa podría no solucionar el problema subyacente. Antes de repetir las especificaciones existentes, se debe verificar el estado de la cinta, la superficie, la acumulación de residuos en las poleas, la alineación de la carga y la trayectoria de retorno.

2.3 Instalaciones de reciclaje y gestión de residuos

El reciclaje introduce variabilidad. Un flujo de material reciclado húmedo puede contener piezas afiladas, partículas finas, suciedad y contaminantes cuya composición varía de un lote a otro. La resistencia al agua por sí sola no indica mucho sobre el riesgo de cortes, impactos o exposición a productos químicos.

Describa el flujo real al fabricante. Los materiales municipales mixtos, los residuos de construcción, la chatarra, los plásticos húmedos y los materiales reciclables lavados no generan la misma carga en la cinta transportadora. Si hay aceites o productos químicos de proceso, indíquelos en la solicitud de cotización para que se pueda evaluar la compatibilidad en lugar de darla por sentada.

Para un contexto de aplicación más general, la guía de SINOCONVE sobre aplicaciones de cintas transportadoras de caucho explica cómo el material transportado y las condiciones de funcionamiento influyen en la selección de la cinta en diferentes instalaciones industriales.

3. Elabore la solicitud de cotización en función de las condiciones de operación, no del nombre del producto.

Una solicitud de cotización útil proporciona a la fábrica de cintas transportadoras información suficiente para identificar deficiencias técnicas antes de que la cotización se convierta en una orden de compra.

Para una línea existente, comience con la especificación de la cinta transportadora aprobada, si la hay. Añada el marcado actual de la cinta, las dimensiones, la construcción y la información de empalme. A continuación, describa la función de la cinta transportadora.

Información sobre la solicitud de cotización Lo que el comprador debe proporcionar Por qué es importante
Material transportado Tipo de material, tamaño aproximado del grumo y si está húmedo, saturado, pegajoso o abrasivo. Define la cobertura real y la carga.
exposición al agua Rocío intermitente, lluvia, lavado, material húmedo continuo o zonas de inmersión El término “ambiente húmedo” puede describir condiciones muy diferentes.
Dimensiones del cinturón Ancho, longitud total y espesor requerido o construcción existente Requerido para la fabricación y el control de la lista de materiales.
Fuerza y ​​carcasa Clasificación EP/ST aprobada, datos de construcción de capas o diseño del transportador para su revisión. No debe adivinarse a partir del ancho de la correa o del nombre de la aplicación.
Geometría del transportador Longitud de la cinta transportadora, inclinación, diámetros de las poleas y disposición del tensor, cuando corresponda. Afecta a la selección de la canal, la flexión, la tensión y la superficie.
Servicio operativo Capacidad, velocidad de la cinta, horas de funcionamiento y disposición de la carga. Ayuda a distinguir entre una exposición ligera a la humedad y un uso continuo exigente.
Contaminantes Aceite, grasa, productos químicos o agentes de limpieza que puedan entrar en contacto con la correa. Puede requerir un compuesto diferente al de una correa de servicio húmedo general.
Fallo existente Fotografías y descripción del desgaste, daños en los bordes, deslaminación, fallos en el empalme o problemas de seguimiento. Reduce el riesgo de reproducir una especificación inadecuada.
Requisito de aceptación Norma aplicable, elementos de prueba, formato del informe y requisitos de inspección por terceros. Permite al proveedor fijar el precio de las pruebas y la documentación antes de la producción.

SINOCONVE suministra cintas transportadoras de caucho personalizables. La gama de fabricación confirmada incluye la producción de cintas transportadoras de tela y de cable de acero, pero la construcción final debe basarse en las especificaciones del proyecto aprobado, y no únicamente en la etiqueta de aplicación.

4. Calificar la fábrica que respalda la cotización

Para un pedido de proyecto, la calificación del proveedor debe responder a una pregunta básica: ¿puede la fábrica cotizada fabricar repetidamente la lista de materiales requerida y proporcionar pruebas de que las correas terminadas coinciden con las especificaciones de compra?

La planta de fabricación de cintas transportadoras de SINOCONVE cuenta con más de 35 años de experiencia. Sus recursos de producción incluyen ocho líneas de producción de cintas transportadoras de tela y dos líneas de producción de cintas transportadoras de cable de acero, respaldadas por más de 200 empleados, 26 ingenieros, un laboratorio y 15 personas de control de calidad.

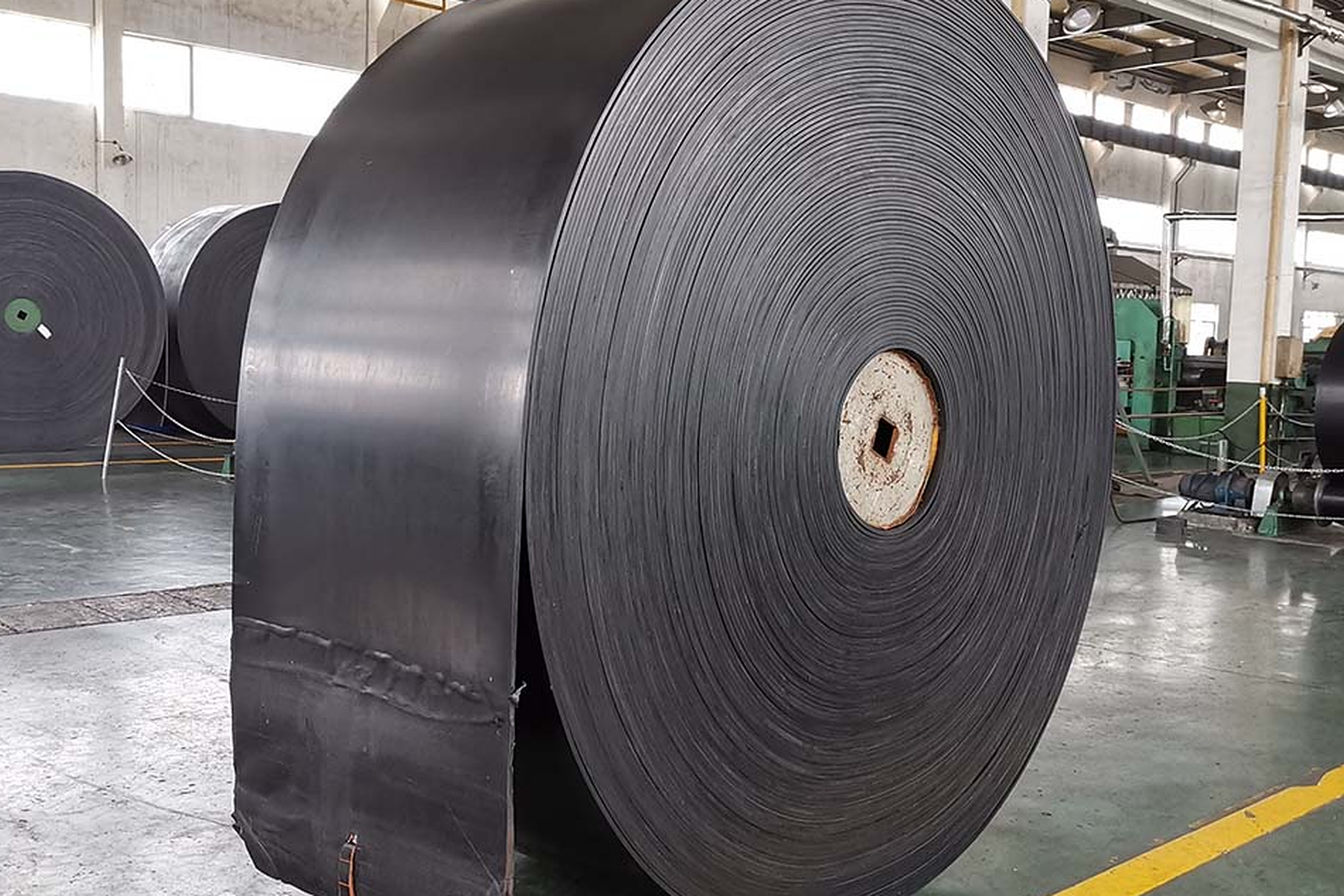

Taller de fabricación de cintas transportadoras SINOCONVE con gran rollo de cinta terminada y línea de producción.

La capacidad anual confirmada es de 10 millones de metros de cinta transportadora de tela y 3 millones de metros de cinta transportadora de cable de acero. La gama de fabricación informada abarca anchos de cinta de 100 mm a 3000 mm, espesores de 3 mm a 100 mm, clasificaciones de tela de EP100 a EP600 y clasificaciones de cable de acero de ST500 a ST7500.

Estas cifras son útiles para la cualificación de proveedores, pero la capacidad por sí sola no garantiza que una cinta transportadora cumpla con las especificaciones del proyecto. Los compradores deben relacionar la capacidad de la fábrica con la lista de materiales, el plan de pruebas y el cronograma de entrega exactos que se ofrecen. Encontrará más información sobre los recursos de producción de SINOCONVE en el perfil del fabricante de cintas transportadoras .

Advertencia de Adquisiciones: No considere una presentación de fábrica, un certificado ISO ni un cupón de muestra como evidencia intercambiable. Un certificado de gestión de calidad describe un sistema de gestión. Una muestra puede ser útil para la construcción o la revisión visual. Ninguno de ellos prueba automáticamente que cada rollo de producción cumpla con la especificación de compra aprobada. Defina la evidencia de aceptación específica para cada lote en la orden de compra o en el plan de inspección.

5. Defina la evidencia de calidad antes de que comience la producción.

Una orden de compra de proyecto sólida no solo debe especificar qué correa se requiere, sino también cómo se verificará su conformidad.

El proceso de control de calidad de SINOCONVE, que se rige por las normas vigentes, comienza con la inspección de la materia prima entrante, continúa con el monitoreo de la producción e incluye pruebas del producto terminado e inspección final antes del envío. La empresa puede proporcionar documentación ISO e informes de pruebas de producto. Si el comprador tiene requisitos de estándares específicos, también se pueden coordinar pruebas realizadas por terceros.

Esa capacidad debe transformarse en un plan de inspección específico para cada pedido. El comprador debe identificar qué propiedades requieren informes, qué método de prueba estándar o acordado se aplica, qué criterios de aceptación se utilizan y si el informe debe ser rastreable hasta el lote de producción.

Para las correas de servicio húmedo, las comprobaciones pertinentes dependen de la construcción y la aplicación. Estas pueden incluir dimensiones, propiedades de tracción, adherencia, comportamiento ante la abrasión u otras características definidas en las especificaciones de compra. No añada pruebas simplemente porque aparezcan en el certificado de otro proyecto.

SINOCONVE indica que las cintas transportadoras pueden fabricarse conforme a las normas DIN, RMA e ISO, según el mercado y las especificaciones del cliente. El requisito aplicable debe especificarse claramente en la solicitud de cotización, en lugar de limitarse a una simple declaración como «calidad DIN».

6. Controlar la lista de materiales del proyecto y las entregas por lotes.

Los puertos, las plantas de lavado y los proyectos de reciclaje suelen contar con más de una cinta transportadora. Un mismo paquete de materiales puede incluir diferentes anchos, longitudes, resistencias, cubiertas y configuraciones de superficie. Es aquí donde la lista de materiales se convierte en un documento de control de compras, en lugar de una simple hoja de cálculo administrativa.

Cada partida debe tener un número de artículo único y vincular la especificación técnica con la cantidad, la longitud del rollo, el marcado, los documentos de inspección, el embalaje y el lote de entrega requerido.

Campo BOM Qué controlar Riesgo típico en caso de ausencia
ID del artículo/transportador Conecte cada rollo a la cinta transportadora correcta. Rollos de aspecto similar se asignan a la línea equivocada.
Especificación aprobada Ancho, largo, carcasa, tapas y construcción especial. Los documentos de cotización e ingeniería describen diferentes productos.
Configuración de rodillos Longitudes de rollo requeridas e identificación El equipo de instalación recibe rollos de tamaños poco prácticos.
Registros de inspección Informes requeridos vinculados al pedido o lote Los documentos llegan después de que el sitio los necesita para su aprobación.
Lote de entrega ¿Qué roles se requieren para cada hito del proyecto? Las cintas transportadoras de instalación críticas se retrasan debido a la menor prioridad de algunos elementos.
Requerimiento de repuestos Rollos de repuesto críticos o longitudes de repuesto acordadas El proyecto comienza sin existencias recuperables debido a un fallo crítico.

La entrega por lotes debe planificarse antes de que finalice la fabricación. Si la instalación se realiza por fases, identifique qué correas corresponden a la puesta en marcha, a las etapas posteriores de construcción y a las piezas de repuesto operativas. Esto evita que un envío aparentemente "completo" resulte comercialmente inservible porque la primera correa necesaria en la obra aún pertenece a un lote de producción posterior.

7. Tratar las correas de repuesto como una decisión de ingeniería.

Pedir una unidad de repuesto de cada correa puede consumir presupuesto y espacio de almacenamiento sin reducir los riesgos más importantes de tiempo de inactividad. No pedir ninguna unidad de repuesto puede dejar un puerto o una línea de procesamiento críticos expuestos a los plazos de fabricación y transporte internacional.

Clasifique cada transportador según las consecuencias de su falla, su intercambiabilidad y el tiempo de reemplazo. Dos transportadores con el mismo ancho nominal no son necesariamente intercambiables si difieren en resistencia, recubrimiento, longitud, superficie, empalme o uso.

Para líneas críticas, conviene preguntarse si varias cintas transportadoras pueden utilizar la misma construcción de repuesto homologada sin comprometer los requisitos de ingeniería. Si la intercambiabilidad es real, puede reducir el número de rodillos de repuesto diferentes. Si no lo es, forzar la estandarización genera otro riesgo.

SINOCONVE también ha publicado una guía específica para la adquisición de cintas transportadoras y el control del riesgo de sustitución , que puede utilizarse junto con la lista de materiales del proyecto a la hora de planificar las compras y el inventario de repuestos.

8. Verificar el embalaje para entregas de proyectos en ambientes húmedos.

Una cinta transportadora diseñada para funcionar en ambientes húmedos necesita protección antes de su instalación. La logística de exportación a larga distancia puede exponer un rollo a daños por manipulación, contaminación y malas condiciones de almacenamiento antes incluso de que llegue a la cinta transportadora.

Las opciones de embalaje para cintas transportadoras confirmadas por SINOCONVE incluyen paneles de PVC con protección de chapa metálica y embalaje paletizado para minimizar los daños durante el transporte. Para pedidos de proyectos, se deben acordar los requisitos de embalaje, así como la identificación de los rollos y las condiciones de descarga.

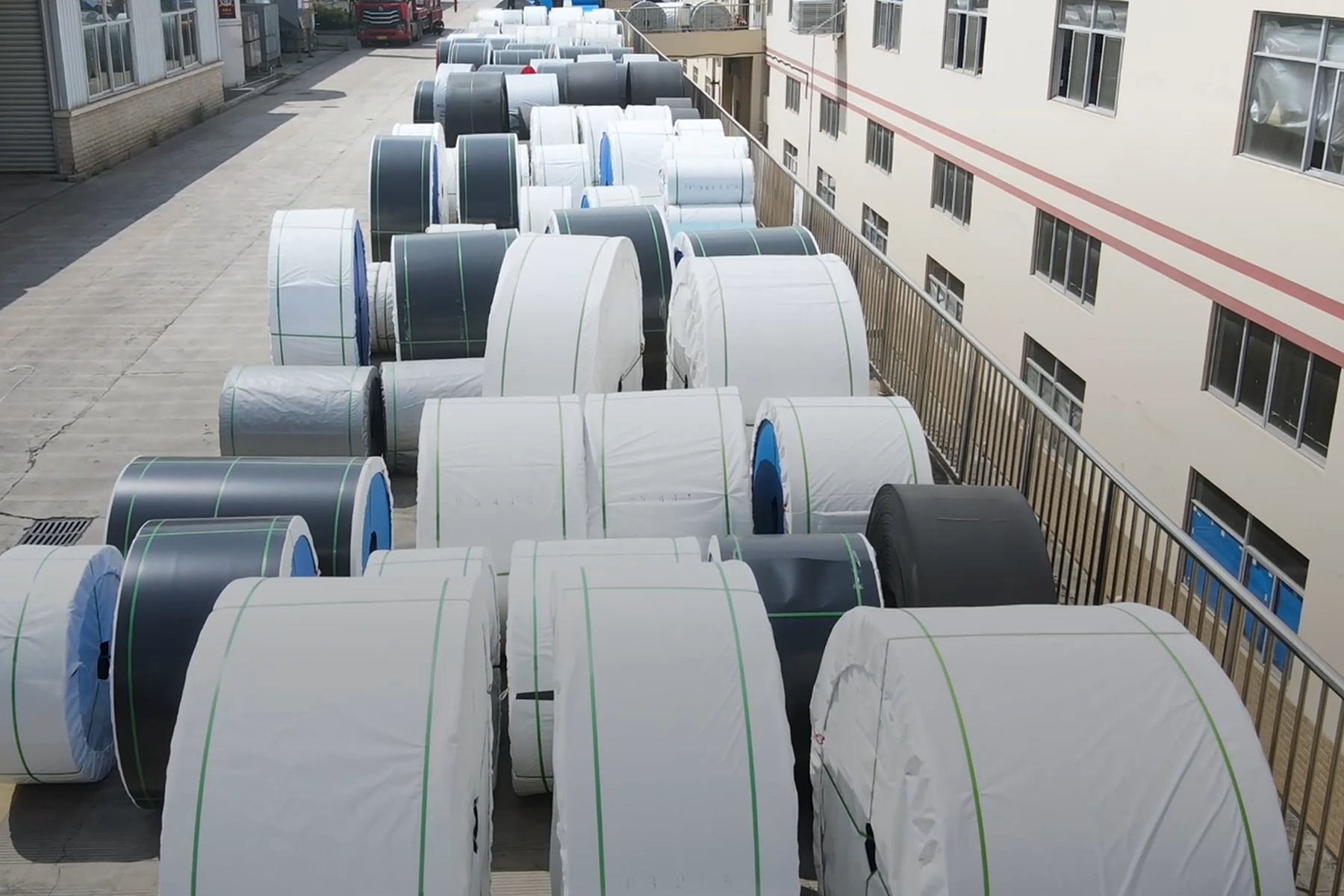

Embalaje de cintas transportadoras SINOCONVE y almacenamiento protegido de rollos para la entrega de proyectos.

La solicitud de cotización debe especificar cualquier límite en el diámetro o peso del rollo, las etiquetas requeridas, los números de artículo del proyecto, las marcas de destino y los requisitos especiales de elevación o manipulación. Si las correas se almacenarán al aire libre o en un lugar húmedo antes de su instalación, el comprador también debe definir las medidas de protección para el almacenamiento e inspeccionar el embalaje a su llegada.

La capacidad de uso en ambientes húmedos nunca debe interpretarse como una autorización para almacenar una correa de forma negligente. La humedad excesiva, los contaminantes, el calor, la luz solar y una manipulación inadecuada de los rollos durante el almacenamiento pueden afectar la correa antes de su puesta en servicio.

9. Compare a los proveedores de cintas transportadoras basándose en pruebas, no en afirmaciones.

En la adquisición de materiales para proyectos, el metro de cinta más barato no siempre es la opción de menor riesgo. Una comparación más útil distingue entre el cumplimiento técnico y el precio comercial.

Verificación de proveedores Evidencia a solicitar Señal de advertencia
Alcance de fabricación Equipos de fábrica y proceso de producción relevantes para la correa citada El proveedor no puede identificar claramente dónde se fabricará el cinturón.
Revisión técnica Aclaración por escrito de los datos operativos faltantes Se acepta "resistente a la humedad" sin preguntar qué lleva el cinturón.
Control de especificaciones Especificación de construcción o pedido aprobada La cita utiliza descripciones vagas que no se pueden verificar.
Control de calidad Proceso de inspección e informes de pruebas de productos acordados Como prueba del producto, solo se ofrece un certificado de la empresa.
Trazabilidad de lotes Marcas de rollo y documentos vinculados a los elementos de la lista de materiales Varias especificaciones de proyectos utilizan etiquetas indistinguibles.
Capacidad de entrega Plan de producción y cronograma de entrega de lotes El plazo de entrega se garantiza sin tener en cuenta la cantidad ni el alcance de la producción.
Embalaje de exportación Método de embalaje, identificación del rollo y plan de manipulación El embalaje se discute solo después de la producción.

Este enfoque basado en la evidencia es especialmente importante al comparar un fabricante de cintas transportadoras con un comerciante o proveedor general. La compra directa de fábrica puede acortar la comunicación entre los requisitos técnicos del comprador y la producción, pero no garantiza por sí sola una ingeniería correcta. La fábrica aún necesita un plan de especificaciones y aceptación controlado.

10. Qué puede ofrecer SINOCONVE para la adquisición de proyectos

Ningbo Sinoconve Belt Co., Ltd. fabrica cintas transportadoras industriales para aplicaciones en minería, plantas de cemento, puertos, logística y otras operaciones de manipulación de materiales. Los compradores pueden consultar la amplia gama de productos SINOCONVE cuando un proyecto requiera varias cintas transportadoras.

Las cintas transportadoras se fabrican a medida, no se suministran como artículos estándar. La cantidad mínima de pedido confirmada para cintas transportadoras es de 50 metros. El plazo de producción habitual es de aproximadamente 30 días; los pedidos urgentes pueden considerarse con un plazo de 15 a 20 días, según las especificaciones, la cantidad y el cronograma de producción. Por lo tanto, los compradores de proyectos deben confirmar el cronograma actual antes de considerar estos plazos como un compromiso de entrega contractual.

La personalización puede basarse en los requisitos del cliente, planos o muestras, con soporte OEM/ODM que incluye logotipo, color y embalaje. También se pueden analizar muestras estándar o de prueba pequeñas antes de realizar un pedido, si procede.

Para listas de materiales extensas, los compradores deben enviar el paquete completo del proyecto en lugar de solicitar cada correa por separado. Esto facilita la identificación de especificaciones repetidas, construcciones especiales, lotes de entrega críticos, requisitos de inspección y oportunidades de correas de repuesto antes de que comience la producción.

11. Preguntas frecuentes

¿Es adecuada una cinta transportadora de caucho estándar para un funcionamiento continuo en ambientes húmedos?

No automáticamente. La idoneidad depende de la construcción de la cinta, el material transportado, el grado de exposición al agua, la abrasión, la contaminación, las uniones y las condiciones de la cinta transportadora. Defina el entorno de servicio antes de confirmar la cinta.

¿Qué información debo enviar para obtener un presupuesto de una cinta transportadora para ambientes húmedos?

Como mínimo, proporcione las dimensiones de la cinta, la resistencia aprobada o la construcción existente, el material transportado, la exposición al agua, el uso operativo, la inclinación, la información relevante sobre las poleas, los requisitos de empalme, la cantidad y la norma requerida. Las fotografías de la cinta transportadora existente y de la cinta dañada son útiles para los proyectos de reemplazo.

¿Debo solicitar una muestra antes de realizar un pedido grande para un proyecto?

Una muestra puede servir de apoyo para la revisión visual y de la construcción, y SINOCONVE puede proporcionar muestras de prueba estándar o pequeñas cuando corresponda. Sin embargo, una muestra pequeña no demuestra las dimensiones del rollo completo, la consistencia del lote ni todas las propiedades de rendimiento requeridas. Defina por separado la inspección de producción y la evidencia de prueba.

¿Se puede utilizar una misma especificación para cintas transportadoras en ambientes húmedos en todo un puerto o planta de lavado?

Solo si las condiciones de operación y los requisitos de ingeniería son realmente compatibles. Las cintas transportadoras en una misma instalación pueden tener diferentes materiales, cargas, longitudes, inclinaciones, velocidades y condiciones de contaminación. La estandarización debe basarse en una revisión de ingeniería, en lugar de priorizarse únicamente por la conveniencia de la compra.

¿Puede SINOCONVE proporcionar informes de pruebas de productos?

Sí. Según la información confirmada de la empresa, SINOCONVE puede proporcionar documentación ISO e informes de pruebas de producto. También se pueden organizar pruebas por parte de terceros si el cliente tiene requisitos especiales de estándares o verificación. Las pruebas requeridas y los criterios de aceptación deben acordarse antes de la producción.

¿Cómo deben incluirse las cintas transportadoras de repuesto en una solicitud de presupuesto para un proyecto?

Identifique los transportadores críticos, el plazo de entrega para el reemplazo, la intercambiabilidad real de las correas y las limitaciones de instalación. Luego, especifique los rollos de repuesto como elementos separados en la lista de materiales con los mismos controles técnicos, de marcado, de prueba y de embalaje que las correas operativas.

¿Cuál es el pedido mínimo de SINOCONVE para cintas transportadoras?

La cantidad mínima de pedido confirmada es de 50 metros para cintas transportadoras. Para proyectos de adquisición que involucren varias especificaciones, envíe la lista de materiales completa para que podamos revisar conjuntamente la cantidad y la planificación de la producción.

cita

12. Preparar una solicitud de cotización (RFQ) para cintas transportadoras en ambientes húmedos mejorada

La compra de cintas transportadoras para ambientes húmedos se simplifica al reemplazar la etiqueta "resistente a la humedad" por información cuantificable del proyecto. Es fundamental definir qué material se transporta, cómo llega el agua a la cinta, qué tipo de abrasión o contaminación presenta, la construcción aprobada de la cinta, la geometría del transportador y la documentación requerida antes del envío.

Para proyectos portuarios, de lavado o de reciclaje, envíe a SINOCONVE la lista de materiales de su cinta transportadora, las especificaciones o planos existentes, información sobre el material transportado, fotografías (si procede), las pruebas o normas requeridas, las cantidades, los lotes de entrega y el destino. El equipo podrá revisar estos requisitos en función de la capacidad de fabricación e inspección disponible antes de elaborar un presupuesto.

Para una revisión técnica y comercial, utilice la página de solicitud de cotización y contacto de SINOCONVE o envíe un correo electrónico a sales@sinoconve.com . Una solicitud de cotización completa proporciona tanto al comprador como al fabricante una base más sólida para controlar las especificaciones, la producción, la inspección, el embalaje y los riesgos de entrega.

Blogs destacados
Cinta transportadora de masa para panadería: liberación, control de peso y transferencias limpias.

Cinta transportadora de masa para panadería: liberación, control de peso y transferencias limpias.

Una cinta transportadora de masa para panadería opera entre la mezcla y la fermentación, donde la masa pegajosa y viscoelástica debe dividirse, redondearse, laminarse y transferirse sin estirarse, mancharse ni perder consistencia en el peso de las piezas. El polvo de harina puede entrar en las juntas y las partes del lado de retorno, mientras que el aceite o los agentes desmoldantes alteran la adherencia durante un turno. Por lo tanto, la especificación útil de la cinta combina desmoldeo superficial, bordes sellados, geometría de empalme, interacción con el rascador, ajuste de la polea, seguimiento, espacios de transferencia y acceso para la limpieza. Esta guía distingue el trabajo en contacto con la masa de las cintas transportadoras de alimentos generales y el envasado posterior al horneado. Muestra cómo los compradores pueden documentar el rango real de recetas de masa, el ciclo de limpieza y las interfaces de la máquina, y luego verificar el desmoldeo, la estabilidad del peso y la eliminación de residuos con muestras de producción antes de aceptar la línea.

Cinta transportadora para desmotadoras de algodón: control de estática, envoltura de pelusa y manejo delicado.

Cinta transportadora para desmotadoras de algodón: control de estática, envoltura de pelusa y manejo delicado.

Una cinta transportadora de desmotadora de algodón maneja un material con un comportamiento distinto al de los sólidos a granel comunes. El algodón en rama y la fibra son ligeros, compresibles, fácilmente desplazables por el aire y propensos a enredarse en ejes, rodillos de retorno y bordes dañados. Las ramas y los residuos duros del campo provocan cortes localizados, mientras que la alimentación irregular genera deriva. El control de la estática no es una simple etiqueta en una cinta; depende de las propiedades documentadas de la cinta, la continuidad conductiva a través de la máquina, la conexión a tierra, el estado de mantenimiento y la verificación del sitio. Esta guía de ingeniería acompaña al algodón desde su recepción y limpieza hasta la alimentación de la desmotadora, la separación de la fibra y la semilla, y las transferencias antes del empacado. Explica la selección de superficies de agarre suave, bordes sellados, diseño de empalmes, limpieza para el control de la fibra, acceso al lado de retorno, seguimiento, registros de compras e inspección de turno, sin considerar el PVC común como inherentemente adecuado para servicios peligrosos.

Cinta transportadora de grano usado: fibra caliente y húmeda, drenaje ácido y transporte de retorno.

Cinta transportadora de grano usado: fibra caliente y húmeda, drenaje ácido y transporte de retorno.

Una cinta transportadora de grano usado transporta un subproducto de la cervecería que no se comporta como la malta seca o el grano de elevador. Una vez que el macerado y la filtración liberan el lecho de grano, el material se vuelve caliente, húmedo, fibroso, compresible y propenso a la acidificación. Puede formar puentes en la primera descarga, expulsar líquido a través de juntas y bordes, acumular una densa capa de residuos en los rodillos de retorno y sobrecargar una limpiadora seleccionada para grano seco. Esta guía de ingeniería describe el recorrido desde la descarga del filtro de maceración o la cuba de filtración, pasando por transferencias cortas, deshidratación o prensado, almacenamiento y carga del subproducto. Explica la selección de superficies de baja retención, la compatibilidad de la carcasa y las uniones, el drenaje, la limpieza por etapas, el seguimiento del arranque en húmedo y la aceptación en campo, separando claramente el manejo del grano usado de las cintas transportadoras de malteado y los elevadores de grano seco.

Cinta transportadora de remolacha azucarera: Abrasión por barro, impacto de raíces y arrastre de jugo.

Cinta transportadora de remolacha azucarera: Abrasión por barro, impacto de raíces y arrastre de jugo.

Una cinta transportadora de remolacha azucarera entre las secciones de lavado y corte realiza una función que no debe confundirse con la de una cosechadora de campo o una cinta transportadora de azúcar terminada. Las raíces lavadas enteras aún contienen lodo abrasivo, agua libre y jugo vegetal. Su masa irregular crea impactos de rodadura y una carga desigual en los puntos de transferencia, mientras que los residuos del lado de retorno forman anillos húmedos en los rodillos y desestabilizan el seguimiento. Esta guía de ingeniería describe el recorrido desde la entrada de la fábrica, desde la descarga de la lavadora y la desempedradora hasta la alimentación de la rebanadora. Explica el control del punto de carga, la selección de la carcasa y la cubierta EP, la compatibilidad de empalmes y poleas, la limpieza en varias etapas, el drenaje, la tracción de arranque en húmedo y la inspección de turno. También separa la recepción de la remolacha en la fábrica del equipo de cosecha de varilla abierta y del manejo de los cristales de azúcar limpios, para que los compradores puedan especificar la cinta transportadora correcta para cada zona del proceso.

Cinta transportadora de molino de arroz: control de la abrasión de la cáscara, las manchas de arroz y los granos rotos.

Cinta transportadora de molino de arroz: control de la abrasión de la cáscara, las manchas de arroz y los granos rotos.

Una cinta transportadora para molino de arroz no debe especificarse como una cinta genérica para toda la planta. La zona de descascarillado transporta cáscaras y polvo ligeros pero altamente abrasivos, mientras que el arroz integral y el arroz blanco pulido requieren transferencias suaves, superficies que no dejen marcas, bordes limpios y empalmes lisos que no generen vetas amarillas ni granos rotos. Esta guía de ingeniería describe el proceso desde la limpieza y descascarillado del arroz en cáscara hasta el separador, el pulidor, el clasificador de color y la transferencia final antes del ensacado. Explica dónde conviene usar superficies de PVC o PU blanco, cómo controlar el polvo y la electricidad estática, por qué la altura de caída y el soporte de la cinta influyen en la rotura, y qué deben registrar los compradores para el seguimiento, la limpieza, la aceptación y la inspección diaria. También diferencia el procesamiento del molino de arroz de las tareas existentes en el elevador de granos, como fosas de recepción, secadores, silos y carga a granel.

Cinta transportadora para el reciclaje de chatarra: Control de pinchazos, desgarros e impactos

Cinta transportadora para el reciclaje de chatarra: Control de pinchazos, desgarros e impactos

Las cintas transportadoras de chatarra presentan un patrón de fallas distinto al de las líneas de reciclaje de residuos municipales mixtos y electrónicos. Los recortes de acero delgados, las placas trituradas, los esqueletos de estampado y los bloques de metal comprimido impactan con bordes afilados que perforan la cubierta superior, se enganchan en la carcasa y provocan largas rasgaduras transversales bajo tensión. Los separadores magnéticos y las tolvas de descarga de la trituradora añaden enganches, impactos repetidos y zonas de desgaste concentrado. Esta guía de ingeniería describe estos mecanismos de daño en las etapas de clasificación, trituración, separación magnética, empacado y transferencia de material a la pila. Explica los compuestos de cubierta densos y resistentes a los cortes, el refuerzo de los rompedores, las opciones de construcción de tejido EP y malla de acero, el control de la tolva de lecho muerto, las comprobaciones de la holgura de los imanes y las inspecciones de mapeo de heridas que evitan que una pequeña perforación provoque una falla total de la cinta.

Explora más

Estamos comprometidos a brindarle mejores productos y servicios. Bienvenido a explorar más contenido para obtener más detalles.
